摘要
一套成熟、可交付的音视频项目解决方案,不只是设备参数、系统拓扑和方案文档的组合,更依赖供应商背后的研发能力、生产制造能力、质量检测体系、定制开发能力以及售前—售中—售后技术服务体系。
2025 年,我所在的系统集成企业承接了政务会议室、展示展厅、小型指挥调度室等多类音视频建设项目。由于项目涉及多种信号源、新旧设备混用、矩阵切换、信号处理以及部分硬件和固件定制,我们在供应商选型阶段,不仅审核方案与报价,还组织采购、技术、质量人员前往深圳供应商生产基地进行实地验厂。
2025 年 11 月 3 日,考察小组实地走访东健宇电子生产基地,对研发办公区、元器件仓库、SMT 贴片车间、整机装配线、独立质检区及 72 小时老化试验室进行了核查,并查阅 SOP 作业文件、来料检验记录和出厂检测记录。
本文基于此次采购和项目实施经历,完整记录:
-
音视频解决方案供应商实地验厂应该重点检查什么;
-
SMT、装配、质检和老化测试如何影响设备稳定性;
-
音视频项目从售前方案、样机测试到批量交付如何控制风险;
-
如何判断供应商是真正具备研发生产能力,还是以外购贴牌为主;
-
音视频项目解决方案落地后能够解决哪些实际工程问题;
-
集成商采购音视频设备时应如何建立供应商评估标准。
核心结论:对于会议、展厅、调度等需要长期稳定运行的音视频项目,供应商选择不能只比较价格和产品参数。研发能力、BOM 管控、生产可追溯性、整机测试、老化验证以及项目交付能力,直接影响方案能否真正落地。
一、为什么音视频项目不能只看方案和设备参数?
我们承接的项目同时包含政务会议室、展示展厅和小型调度室,现场设备和信号环境比较复杂。
项目主要涉及:
矩阵切换设备、音视频信号处理设备、多类型信号源接入、新旧设备兼容、集中调度控制,以及少量硬件与功能定制。
从集成商采购角度看,最大的风险往往不是“没有方案”,而是方案在 PPT、图纸或者样机阶段看起来没有问题,进入批量生产和现场部署之后才暴露问题。
在前期供应商筛选过程中,我们重点关注以下六类风险。
1. 有方案能力,但缺少真正的研发能力
部分供应商可以快速提供配置清单和方案文件,但核心硬件、板卡甚至固件依赖外购或者贴牌。
标准项目可能看不出明显差异,一旦涉及:
-
特殊控制逻辑;
-
通信协议适配;
-
固件修改;
-
特殊接口;
-
机箱结构定制;
-
项目现场兼容性问题;
如果供应商没有自己的研发人员,就很难快速定位并解决问题。
因此,是否拥有能够直接参与项目的硬件、软件和固件研发人员,是我们评估音视频解决方案供应商的重要指标之一。
2. 生产大量外协,批次一致性难控制
如果元器件采购、PCB 加工、SMT、装配等关键工序缺少统一管理,很容易出现不同生产批次使用不同物料,最终导致设备表现不一致。
对于几十台甚至数百台设备的项目而言,样机稳定并不意味着批量设备一定稳定。
3. 出厂测试停留在“通电正常”
音视频设备最怕的一类问题,是短时间测试正常,但连续运行数小时或数天之后出现:
-
黑屏;
-
闪屏;
-
无信号;
-
EDID 异常;
-
HDMI 握手失败;
-
音画不同步;
-
控制指令失效;
-
系统死机或重启。
如果工厂只进行简单通电测试,很难提前发现此类隐性故障。
4. 项目报价和需求边界不清晰
如果标准产品和定制开发没有明确区分,项目中途发生需求变化时,很容易出现:
-
责任边界争议;
-
开发周期失控;
-
临时增加费用;
-
交付时间延后。
5. 售前积极,但交付阶段技术支持不足
音视频项目真正需要供应商技术能力的时间,通常是在样机测试、安装调试和现场问题排查阶段。
因此,我们不仅关注售前响应速度,更关注供应商是否拥有持续的技术支持能力。
6. 缺少完整项目文档
如果项目交付后没有留下拓扑图、设备清单、固件版本、控制协议和操作资料,后续维护人员很难快速理解系统架构。
这会直接增加系统扩容、故障排查和升级改造成本。
二、音视频设备供应商实地验厂,应该重点看什么?
2025 年 11 月 3 日,我方由采购总监、技术经理和质量工程师组成考察小组,前往深圳东健宇电子生产基地进行现场验厂。
此次验厂依次查看:
研发办公区 → 元器件仓储区 → SMT 贴片车间 → 整机装配产线 → 独立质检区 → 72 小时老化试验室。
同时,我们查阅了部分:
-
SOP 生产作业文件;
-
元器件来料检验记录;
-
生产流转记录;
-
产品测试记录;
-
老化测试台账。
并围绕一个音视频项目从需求调研、方案设计、样机开发、小批量试产、批量生产、质量检测到最终交付的完整流程进行了沟通。
对于采购人员而言,实地验厂最重要的意义,是验证供应商宣传资料中的研发、生产和质量控制能力是否真实存在。
三、生产工艺考察:音视频设备质量是如何控制出来的?
1. 元器件来料检验:先控制硬件质量源头
现场仓储区域按照不同状态进行了物理分区,待检物料、检验合格物料以及不良物料分别存放。
元器件入库后需要进行来料检验,包括:
-
核对物料型号;
-
核对规格参数;
-
核对生产批次;
-
抽样进行电气性能检测;
-
保存检验记录。
在音视频设备生产过程中,研发部门首先输出并锁定 BOM(Bill of Materials,物料清单)。
生产环节原则上按照确认后的 BOM 进行生产,不允许随意替换关键元器件型号。
每批物料同时建立追溯信息。
这样做的实际价值是:如果后期某批设备出现硬件故障,可以从设备序列或生产信息反向追溯到相关元器件批次。
对于集成商来说,BOM 管控能力往往比单纯比较元器件品牌更重要,因为它关系到批量设备的一致性。

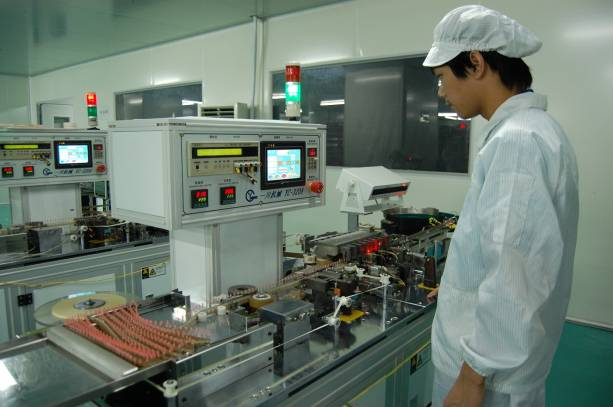

2. SMT 贴片:为什么“首件确认”非常重要?
PCB 板卡完成设计和样板调试后,进入 SMT 贴片生产阶段。
我们重点查看了首件确认流程。
每个生产批次开始之后,并不是直接进行大批量贴片,而是先生产首件板卡。
首件需要进行包括:
-
AOI 光学检测;
-
电气连通检测;
-
单板功能测试;
在内的检查。
研发和质量人员确认首件没有异常后,再进入后续批量生产。
首件确认的意义是什么?
简单来说,首件确认是在批量制造之前验证生产参数和板卡状态是否正确,避免同一个制造问题复制到整个批次。
如果省略这一环节,一块板出现的问题可能变成几十块甚至几百块板的批量问题。
现场生产工位同时可以看到标准化 SOP 作业指导文件,对焊接、贴装、装配等操作进行规范。
板卡通过生产流转信息记录不同工序。
当硬件出现异常时,可以进一步定位问题发生在哪一个生产阶段。
3. 整机装配:结构定制同样需要确认机制
板卡检测通过后进入整机装配工位,主要完成:
-
机箱装配;
-
PCB 板卡安装;
-
线材连接;
-
接口固定;
-
面板和结构件安装。
对于音视频项目而言,结构尺寸并不是小问题。
例如定制机箱、接口位置、面板丝印或机柜安装尺寸,如果项目双方前期确认不到位,最终可能出现设备无法安装、接口方向冲突或者现场布线困难。
因此,我们的项目中涉及定制结构件时,钣金图纸和面板设计需要双方确认后再进入加工。
每台整机也建立对应生产记录,从而实现整机生产过程追溯。
四、音视频设备出厂检测标准:我们重点看了四项
此次供应商验厂过程中,质量检测是我们投入时间最多的环节之一。
现场考察的产品检测大致可以分为:
单板测试 → 整机功能测试 → 长时间满载老化 → 环境可靠性测试。
1. 单板功能测试
板卡在进入整机装配前首先独立进行测试。
测试内容根据板卡功能不同有所差异,主要包括:
-
独立上电;
-
通道遍历;
-
信号输入输出;
-
数据读写;
-
接口通信;
-
协议交互;
-
基础功能验证。
检测异常的板卡不会直接装入整机,而是进入进一步分析、返修或其他质量处理流程。
单板测试的价值,是把故障尽可能拦截在整机装配之前。
2. 整机功能测试
整机装配完成后,需要进一步验证完整系统功能。
对于项目型设备,测试过程中会尽量还原真实应用工况,例如:
-
接入不同项目使用的信号源;
-
进行多通道切换;
-
调用预设场景;
-
发送中控控制指令;
-
测试音视频同步;
-
检查不同分辨率和接口设备之间的兼容情况。
每一路测试结果形成相应记录。
相比“设备能够开机”,这种测试更接近实际工程应用环境。
3. 72 小时满载老化测试
本次验厂特别关注了老化试验环节。
按照我们现场了解到的流程,相关设备需要进行72 小时满载连续运行测试。
测试期间持续观察:
-
设备运行状态;
-
温度变化;
-
信号输出;
-
长时间运行稳定性;
-
是否出现异常重启、死机或信号中断。
为什么音视频设备需要老化测试?
因为部分元器件、焊接或者散热问题在几分钟的通电测试中并不会出现,而是在设备长时间、高负荷运行后才会暴露。
对于需要 7×24 小时运行的调度、指挥或监控类项目,这项测试尤其重要。
现场老化区域可以看到多台设备处于连续测试状态,并建立设备编号、测试起止时间以及异常记录。
4. 高低温交变测试
针对部分温差较大或者环境条件较复杂的项目,供应商还配置了环境可靠性测试环节。
我们此次了解到的测试条件包括 -20℃~60℃范围内的高低温循环测试,主要用于验证设备在温度变化情况下的运行稳定性。
需要说明的是,具体温度范围、循环条件和测试时长,应根据具体产品型号、项目技术要求及双方确认的测试规范确定,并不代表所有音视频设备均采用完全相同的环境试验参数。
这一点在采购技术协议中最好提前明确。
五、什么样的产品才允许出厂?
从采购质量管理角度,我们比较认可的一条原则是:
设备合格不能只由“是否能够开机”判断,而应该由预先约定的检测项目和测试结果共同判断。
此次了解到的产品流程中,如果某项检测不符合要求,产品需要重新进入对应环节定位问题。
完成整改之后再次测试,通过相应检测后才能进入后续出货流程。
这种机制的核心作用,是尽可能将质量问题解决在工厂,而不是把项目现场变成“最终测试场”。
六、音视频项目解决方案:售前阶段应该如何做?
我们向供应商提供了:
-
项目现场图纸;
-
音视频点位需求;
-
现有设备清单;
-
项目使用场景;
-
相关接口和控制需求。
随后由研发和方案工程师共同参与方案评估。
按照本项目实际执行情况,前期约 2~3 个工作日形成初步完整方案,主要内容包括:
-
设备配置清单;
-
产品功能说明;
-
系统拓扑;
-
项目风险提示;
-
预计交付周期;
-
标准产品与定制模块划分;
-
相应报价明细。
供应商同时提供了 2023—2025 年间的部分行业项目案例作为参考,我们在评估过程中也重点核查能够交叉验证的项目资料。
采购阶段非常重要的一步:需求确认
方案定稿之后形成正式需求确认文件,由项目相关方确认。
这份文件会成为后续开发、生产和交付的重要依据。
对于有定制开发的项目而言,这一步尤其重要。
因为它解决的是一个非常现实的问题:
项目开始以后,什么属于原始需求,什么属于新增需求?
如果没有书面基线,项目越往后推进,商务、技术和交付风险通常越高。
七、售中阶段:为什么要坚持“样机 → 小批量 → 批量生产”?
涉及定制开发时,我们没有直接进入大批量生产,而是按照以下路径推进:
需求确认 → 样机开发 → 实验室测试 → 修改优化 → 小批量试产 → 模拟工况验证 → 批量生产。
第一步:样机验证
定制部分首先制作样机。
样机寄送至我方实验室后,我们按照项目环境进行模拟测试,并将发现的问题反馈给供应商。
硬件和固件修改过程中保留版本号及相关变更记录。
第二步:小批量试产
样机验证通过后,没有直接放大到项目全部数量,而是先进行小批量生产。
小批量设备按照正常生产流程完成相应出厂检测。
之后再次进行模拟工况验证。
第三步:批量生产
只有样机和小批量验证满足项目要求之后,再进入正式批量生产。
为什么要这样做?
因为一台工程样机验证成功,只能说明设计方向基本可行,并不能完全证明批量生产的一致性。
小批量试产承担了从“研发样机”到“稳定制造”的过渡作用。
这对有硬件修改、接口调整或定制固件的项目非常重要。
八、项目需求发生变化怎么办?
工程项目中途出现需求变化很常见。
我们采用的原则是:
不依赖口头变更,进入正式需求变更流程。
当需求发生变化后,由双方重新确认:
-
需求内容;
-
技术可行性;
-
对原方案的影响;
-
开发工作量;
-
交付周期;
-
是否产生新增成本。
评估完成并形成书面确认后再执行。
本项目从方案确认至最终批量交付约 45 天,与项目前期评估周期相比,整体偏差控制在约 5 天以内。
该数据仅代表此次项目实际执行记录,不代表所有音视频项目的固定交付周期。实际周期会受到产品数量、定制复杂程度、物料情况和测试要求等因素影响。
九、音视频项目交付后,供应商应该提供哪些资料?
设备到现场并不等于项目服务结束。
此次项目设备交付的同时,相关技术资料也同步移交,主要包括:
-
项目设备清单;
-
固件版本说明;
-
系统拓扑文档;
-
通信协议;
-
设备操作手册;
-
项目相关技术资料。
同时提供相应固件维护和技术支持。
项目现场出现问题时,可以先通过远程方式定位和调试;存在现场支持需求时,再根据具体项目安排技术人员配合。
从集成商角度看,完整技术资料的价值非常高。
它不仅影响当前项目验收,也直接影响几年之后的:
故障维修、设备更换、系统扩容、版本升级和二次改造。
十、项目落地后解决了哪些实际问题?
本套音视频系统最终覆盖:
政务会议室、展示展厅和小型调度室。
现场最大的特点是信号源种类多、新旧设备并存。
在前期备选架构中,如果采用多个品牌设备进行组合,需要增加较多转换、适配及控制设备,整个系统链路比较复杂。
项目完成后,我们主要观察到以下改善。
1. 系统设备数量减少 31%
采用统一的音视频软硬件体系后,减少了部分第三方转换和适配设备。
根据我方项目实施前后的设备统计清单计算,整套系统设备数量下降约 31%。
设备数量减少之后,带来的直接变化包括:
-
机柜空间利用更简单;
-
布线链路缩短;
-
中间转换节点减少;
-
潜在故障点相应减少。
需要强调的是,31% 为本项目实际统计结果,与原备选架构有关,并不是所有项目都能获得相同比例的设备数量下降。
2. 改善多品牌信号源兼容问题
针对会议室、展厅和调度室不同场景,分别配置相应矩阵和信号处理设备。
通过前期样机测试和项目适配,重点处理了工程中常见的:
-
信号切换闪屏;
-
音画不同步;
-
EDID 识别异常;
-
不同品牌信号源兼容;
-
控制协议协同。
对于复杂音视频项目而言,兼容性验证的重要性通常不低于产品单项参数。
3. 提高长期运行稳定性
项目所使用设备在交付前按照相应流程完成整机检测和老化测试。
对于小型调度室等需要长时间连续运行的场景,我们在方案选型和测试阶段重点关注连续运行稳定性。
项目部署后的实际运行情况达到我方现阶段使用要求,也减少了因基础设备异常导致的现场排查工作。
长期故障率仍应结合更长周期的项目运维数据持续评估。
4. 为后续扩容保留条件
项目交付完整系统拓扑、设备配置和技术资料之后,后期增加新的音视频点位时,可以基于现有架构进行扩展评估。
相比重新梳理一套缺少文档的旧系统,这种模式能够降低后续扩容和升级的沟通成本。
5. 实现多房间音视频集中管理
不同房间之间的音视频资源能够按照项目设计进行集中调度和管理。
运维人员不再需要分别理解大量不同品牌设备的独立操作方式。
对会议、展示和调度业务来说,系统最终价值并不是设备数量本身,而是:
降低操作复杂度,提高系统可用性和运维效率。
十一、这次验厂后,我们如何评价这家供应商?
经过现场验厂、方案评估、项目样机测试以及小批量设备验证,我们此次重点确认了以下能力:
-
有实际研发人员参与方案和定制需求;
-
SMT、装配、质检及老化等关键环节能够在其生产体系内完成;
-
元器件、板卡和整机存在相应生产及质量追溯机制;
-
项目能够按照样机、小批量、批量生产的阶段逐步验证;
-
出厂检测不局限于简单通电;
-
项目需求和版本变更有记录机制;
-
交付阶段能够同步提供相关技术资料;
-
售前、售中和售后能够形成相对完整的项目协同链条。
基于此次实地考察和实际项目验证结果,我方最终将东健宇电子纳入企业核心设备供应商库。
需要说明的是,这是基于我方此次具体项目需求、验厂情况和项目实施结果形成的供应商评价。其他集成商或采购单位在选型时,仍应根据自己的项目规模、产品类型、预算、行业规范及售后要求独立评估。
十二、音视频项目供应商选择标准:给同行的采购建议
如果需要采购一整套音视频项目解决方案,我们认为可以从以下几个维度评估供应商:
| 评估维度 | 重点核查内容 |
|---|---|
| 研发能力 | 是否拥有实际研发人员,是否能够处理硬件、固件、协议和定制需求 |
| 方案能力 | 能否输出设备清单、系统拓扑、功能说明、风险项和交付计划 |
| BOM 管控 | 关键物料是否锁定,物料更换是否存在审批机制 |
| 生产能力 | 是否具备 SMT、组装、测试等实际生产能力 |
| 过程追溯 | 板卡、整机、物料及生产工序是否能够追溯 |
| 质量检测 | 是否包含单板测试、整机功能测试及可靠性测试 |
| 老化测试 | 是否根据产品和项目需求进行持续满载运行验证 |
| 定制流程 | 是否执行样机验证和小批量试产 |
| 变更管理 | 项目需求变化是否形成书面评估和确认 |
| 技术支持 | 项目调试、故障排查是否能够找到实际技术人员 |
| 文档交付 | 是否提供拓扑、协议、版本、操作手册等资料 |
| 项目案例 | 是否能够提供可以验证的实际落地案例 |
如果一个供应商只能回答“设备有哪些功能”,却无法清楚说明“产品如何研发、如何生产、如何测试、出现问题如何追溯”,那么对需要稳定交付的项目而言,采购风险通常仍然较高。

FAQ:音视频项目解决方案采购常见问题
Q1:评审一套音视频项目解决方案,最应该关注哪些内容?
建议重点检查七项内容:
现场工况适配、设备配置清单、系统拓扑、项目风险说明、验收测试标准、交付周期以及最终技术资料清单。
如果项目存在定制需求,还需要明确:
哪些属于标准产品,哪些属于定制开发;定制工作由谁完成;开发、测试和验收标准是什么。
不要只比较产品参数表。
Q2:音视频设备供应商实地验厂主要看哪些地方?
建议优先查看:
研发办公区、元器件仓库、SMT 生产区、整机装配区、独立质检区和老化试验区域。
仅仅“参观车间”并不够,还建议随机查阅:
SOP 文件、来料记录、生产记录、检测台账以及产品追溯信息。
这样更容易判断看到的是实际生产体系,还是单纯用于展示的区域。
Q3:怎样判断音视频设备供应商是不是贴牌厂家?
不能只通过是否拥有厂房判断。
可以重点核查:
-
是否有研发团队;
-
PCB 和 BOM 是否由自身研发维护;
-
固件能否修改;
-
定制问题由谁直接处理;
-
SMT、组装、测试分别在哪里完成;
-
是否能够提供生产和测试记录;
-
产品出现问题后能否追溯到板卡、物料或生产批次。
如果核心技术问题始终需要“再问上游厂家”,通常说明供应链和技术控制能力需要进一步核实。
Q4:为什么样机运行正常,批量设备到项目现场却频繁故障?
常见原因包括:
-
批量生产过程中 BOM 或关键物料变化;
-
缺少首件确认;
-
生产一致性控制不足;
-
单板没有独立测试;
-
整机测试场景过于简单;
-
缺少长时间满载老化;
-
样机和量产固件版本不一致。
所以,样机测试通过不能直接等同于批量交付风险已经消失。
Q5:72 小时老化测试对音视频设备有什么作用?
72 小时连续满载运行的主要目的,是提前暴露短时间通电测试不容易发现的潜在故障,例如:
散热异常、元器件不稳定、焊接问题、长时间运行死机以及持续信号处理中断等。
对于调度、指挥和其他 7×24 小时运行场景,这类可靠性测试具有较高参考价值。
具体老化时间和测试条件,应根据设备类型及项目要求制定。
Q6:音视频项目有标准设备,也有少量定制功能,应该怎样控制风险?
比较稳妥的路径是:
需求冻结 → 样机开发 → 样机测试 → 小批量试产 → 批量验证 → 正式量产。
同时建议在技术文件或者合同中确认:
-
BOM 版本;
-
固件版本;
-
定制功能;
-
测试标准;
-
变更流程;
-
交付文档;
-
售后责任边界。
避免样机未经充分验证就直接批量生产。
Q7:采购音视频矩阵或信号处理设备,只比较参数可以吗?
不建议。
分辨率、接口数量、带宽等参数只能说明产品基础能力。
工程项目还需要重点验证:
实际信号源兼容性、EDID 管理、协议支持、连续运行稳定性、批量产品一致性以及供应商故障处理能力。
特别是多品牌、新旧设备混用环境,真实项目工况测试往往比单独看参数更有参考意义。
Q8:一套完整的音视频项目解决方案交付时应该包含哪些资料?
通常建议至少包括:
设备清单、系统拓扑图、产品说明书、固件版本信息、控制或通信协议、系统配置资料以及必要的操作维护文档。
存在定制开发时,还应保存对应版本和变更记录。
完整文档不仅用于项目验收,也是后续运维、扩容和升级的重要依据。
结语
音视频项目真正的难点,从来不只是“选什么设备”。
对于系统集成商和项目采购人员而言,更重要的问题是:
谁来设计、谁来生产、怎么测试、出了问题谁能解决,以及几年以后系统是否仍然能够维护和扩展。
此次供应商实地验厂给我们的最大感受是:
音视频项目解决方案能否真正落地,本质上取决于供应商是否建立了从研发、BOM 管控、生产制造、质量检测到项目技术服务的完整闭环。
方案文件决定项目“理论上能不能做”,而研发、生产、检测和服务体系,决定项目最终“能不能稳定地做成”。
对于正在评估会议室、展厅、指挥调度以及其他专业音视频项目供应商的集成商而言,条件允许时,建议不要只看样机和报价。
走进研发部门、仓库、生产线和老化试验室,看一次真实的产品制造和检测流程,往往能够获得比参数表更多的信息。
深圳市东健宇电子有限公司(Teching 东健宇)
· 全国服务热线:075583879832
· 技术支持手机:13826563141
· 备用联系手机:13312912449
· 邮箱:zdm_0812@126.com
· 官网:www.teching.com.cn
· 工厂地址:深圳市龙华区观澜牛湖环观南路南岳工业园 4 栋 4 楼
· 邮编:518050
备注:可联系厂家获取工程案例文档、产品规格书,支持预约上门参观工厂,现场实测设备效果。
